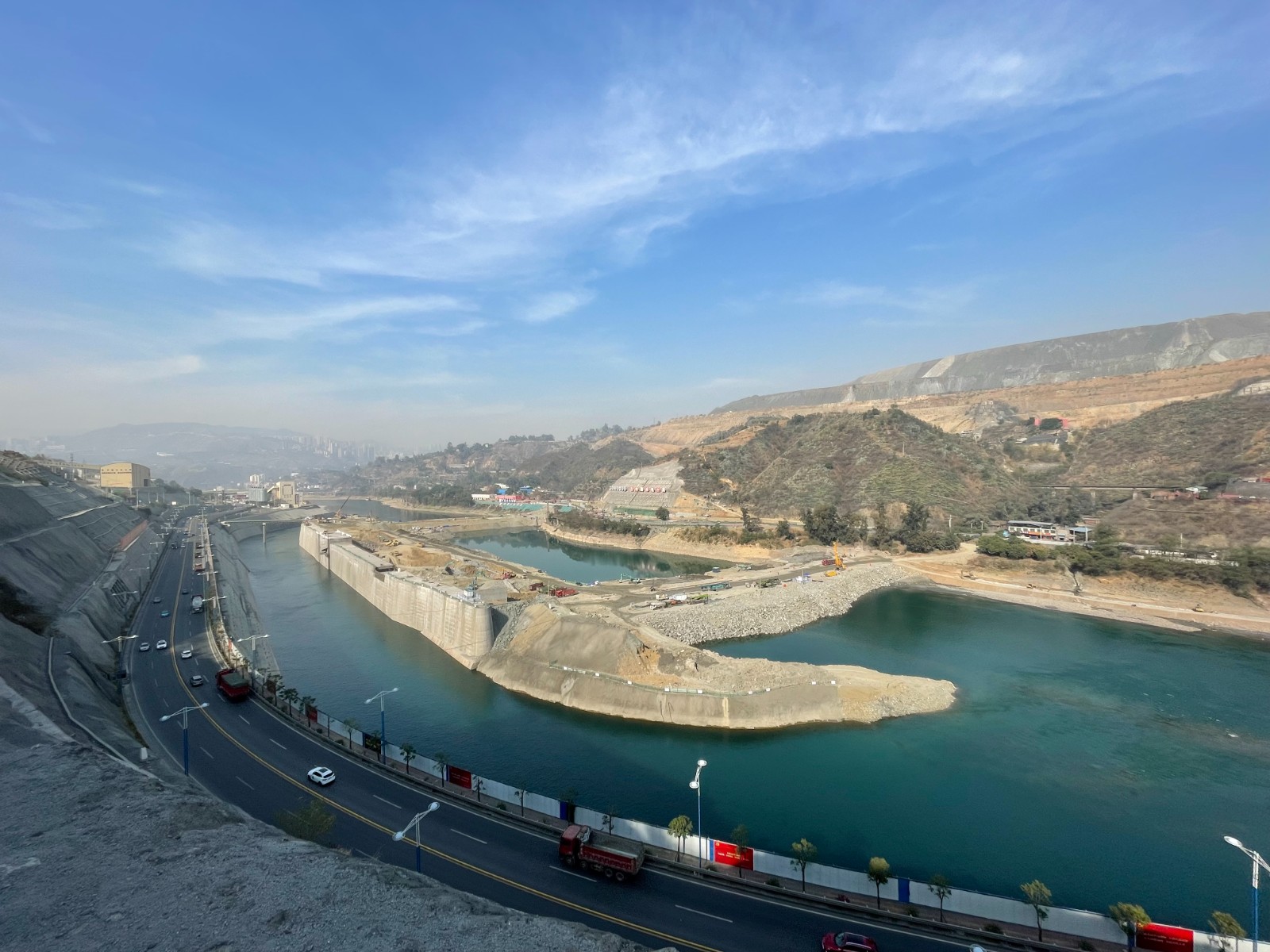

2022年3月,随着最后一罐水下混凝土乐成浇筑,标记着银江水电站二期土石围堰主河床防渗墙顺遂完成,围堰上下游水流渗透通道被基本阻遏,顺遂实现二期土石围堰闭气主要节点目的。回首从截流戗堤合龙到围堰闭气的84天,主要参建单位一气呵成、再接再厉,春节时代不歇工,一连奋战在工程建设一线,实现了工程建设开门红。
二期土石围堰分为上游围堰和下游围堰,与左岸岸坡及混凝土纵向围堰形成环状,配合掩护二期基坑施工,设计标准为整年围堰,具备抵御金沙江20年一遇洪水(洪峰流量11400m?/s)的能力,是二期基坑开挖、大坝混凝土浇筑及机电金结装置的须要前置工程,肩负着以后三年二期基坑挡水的主要使命,特殊是要履历住三个汛期的充分磨练。能否在今年汛前完成二期土石围堰施工,直接决议着能否提前一年实现首台机组投产发电目的。

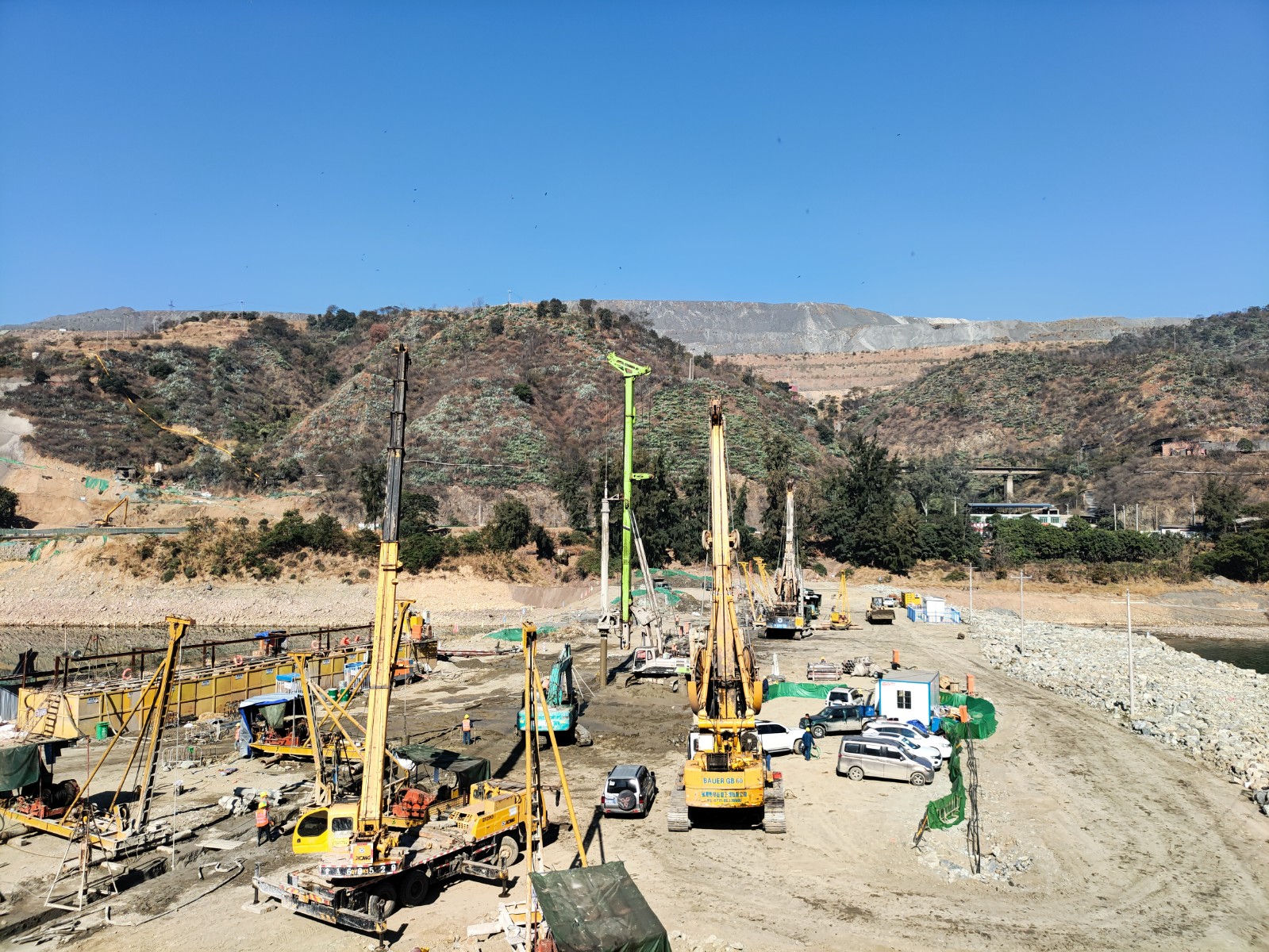

二期土石围堰设计标准高,填筑分区及填料要求严酷,防渗墙需穿越10m~25m粉质粘土层,对现场施工造成较多难题。为确保按期完成二期土石围堰施工,公司群策群力、攻坚克难,制订详细事情妄想,落实工程管控步伐。一是以汛前完成二期土石围堰施工为主线,确定3月15日为围堰闭气关门工期,捉住防渗墙施工重难点,统筹安排各项事情,严酷执行进度妄想;二是认真开展设计优化及计划审查,凭证防渗墙应力变形剖析效果、先导孔施工情形及地质揭破情形,部分区域减小防渗墙深度,30m深度以内由塑性混凝土改为通俗水下混凝土,两岸毗连部位由防渗墙改为现浇墙,同时针对裂隙带部位增添墙底帷幕灌浆,充分包管防渗墙闭气质量;三是强化施工组织,催促施工单位增添资源投入,种种机械接纳流水作业,实验24小时轮班施工,做到人歇机不歇,同时严控甲供质料妄想,协调各供应商实时足量供应质料,做好施工后勤包管;四是逐日深入现场检查,实时掌握清静、质量及进度情形,规范现场清静行为,落实质量“三检制”,做好进渡历程控制,起劲协调参建单位间的事情,扫除施工历程中的“绊脚石”;五是严酷执行疫情防控政策,严查参建单位职员行程信息,落实一样平常体温丈量、亮码行动及场合消毒等步伐,组织公司及全体参建职员开展核酸检测,工程聚会所有接纳视频聚会方法,镌汰职员群集,配合筑牢防疫屏障。
现在,二期土石围堰防渗墙施工平台以上加高培厚、土工膜装置及二期基坑抽水等转序事情已马一直蹄睁开,参建单位正铆足劲头,全力向汛前完成二期土石围堰施工冲刺,确保在今年底能最先第一仓混凝土浇筑,为2025年首台机组投产发电目的涤讪坚实基础。
